椎間盤突出手術後多久能下床?術後24小時恢復教學
撰寫與審閱:張建鈞醫師|骨科專科
【文章摘要】張建鈞醫師解答與重點整理
過去大眾對脊椎手術的印象往往是「術後得躺著休養一個月」,但隨著微創脊椎手術進步與術後加速康復概念的普及,這種觀念已成過去式。

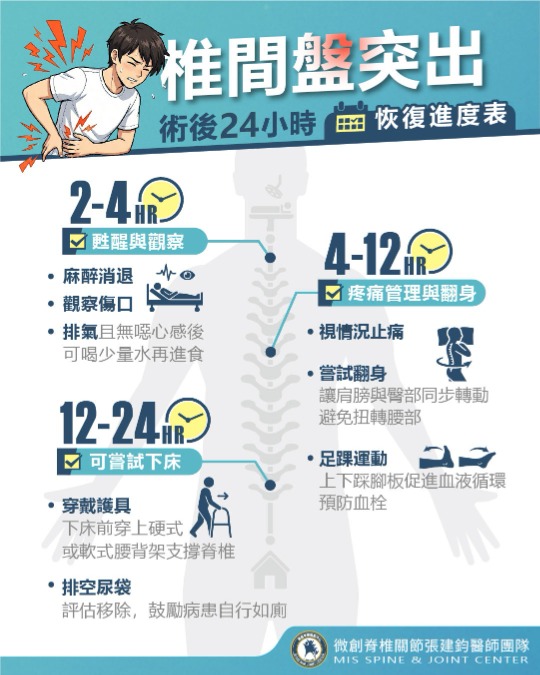

- 關鍵觀念: 現代脊椎微創手術結合ERAS流程,已將術後下床時間縮短至24小時內。
- 術後 2-4 小時: 監測麻醉消退、傷口狀況,排氣後可開始少量進食。
- 術後 4-12 小時:啟動多模式止痛,透過「原木式翻身」與「足踝運動」預防血栓與避免錯誤姿勢。
- 術後 12-24 小時: 在護具保護下嘗試站立與行走,移除尿管恢復自主生活能力。
- 權威實證: 早期活動可顯著降低肺部感染與深層靜脈血栓之風險。
想了解椎間盤突出的非手術治療新對策,推薦參考延伸閱讀:【椎間盤突出】會自己好嗎?自癒機率與急性期緩解指南

術後 2-4 小時:麻醉甦醒與生理監測
- 麻醉消退觀察:
無論是全身麻醉或區域麻醉,護理團隊會持續監測血壓、心跳與血氧,患者此時可能感到口乾或輕微暈眩,這屬於麻醉後的正常反應。
- 進食與排氣:
當腸胃蠕動恢復(排氣)且無嚴重嘔吐感時,建議先從少量飲水開始,隨後再進食易消化的流食。
- 傷口監測:
觀察傷口敷料是否有過多滲液或血腫,確保神經根未受術後血腫壓迫。
術後 4-12 小時:疼痛管理與早期功能復健
當麻醉劑量完全代謝,疼痛感會逐漸顯現。此時,我們不建議「忍痛」,而是採取「多模式止痛」。
關鍵動作:原木式翻身法
為了避免術後傷口拉扯或脊椎扭轉,患者應練習讓肩膀與臀部如同「原木」般同步轉動。
- 步驟: 雙膝微彎,維持背部平直,由醫護人員或家屬協助轉向側臥。
- 目的: 減輕背部切口張力,避免過度扭轉身體。
預防血栓:足踝幫浦運動
臥床期間,建議早、中、晚、睡前,一天四次進行30次(上擺5秒+下擺5秒=1次)的足踝上下踩踏動作。透過腓腸肌(小腿後側肌肉)的收縮,促進下肢靜脈血液回流,預防致死性的深層靜脈血栓(DVT)。
術後 12-24 小時:站立與自主生活
在術後 24 小時內,大多數微創手術患者可嘗試下床。
- 護具選擇
根據手術方式,穿戴硬式或軟式腰背架,提供脊椎物理性的外在支撐。
- 三階段下床法:
1.躺著穿戴好護具之後,側躺再起身,先在床邊坐起(觀察有無姿勢性低血壓引起的頭暈)。
2. 如無頭暈症狀,可有輔具扶持站立。
3. 在輔具下緩步如廁。
- 移除尿管
早期下床意味著可以更早移除導尿管,這對於降低泌尿道感染(UTI)至關重要。
研究指出微創脊椎內視鏡手術術後早期下床(< 24小時)可安全地作為術後照護的一部分,能顯著改善短期腿痛,且不增加併發症風險。因此我們鼓勵患者在術後24小時內,嘗試下床站立與行走——早期活動不僅安全,更能有效促進神經恢復、降低臥床併發症,加速回歸正常生活。
微創手術的恢復優勢
現代醫學文獻明確支持微創術式在術後早期恢復上的優越性。
微創脊椎手術 vs. 傳統開放式手術
|
指標 |
微創手術 |
傳統手術 |
臨床意義 |
|
平均下床時間 |
< 24 小時 |
48–72 小時 |
降低長期臥床併發症 |
|
住院天數 |
1–3 天 |
5–7 天 |
減少醫療資源消耗與感染風險 |
|
術後疼痛評分 (VAS) |
明顯較低 |
較高 (需依賴嗎啡類藥物) |
改善生活品質與康復信心 |
脊椎手術術後常見問題 (FAQ)
Q:手術後傷口多久可以碰水?
張建鈞醫師回答:通常術後 10-14 天拆線(或使用免拆線敷料)前應保持乾燥。建議洗澡以「擦澡」代替「淋浴」,或可使用防水敷料,但若發現防水貼片內有滲液,必須立即更換。
Q:回家後發現傷口紅腫熱痛怎麼辦?
張建鈞醫師回答:這可能是局部感染或血腫的徵兆。若伴隨高燒、傷口流膿或原本改善的下肢劇痛再次發生,請務必立即聯繫原醫療團隊回診。
Q:術後多久可以開車或提重物?
張建鈞醫師回答:基於安全性考量,臨床上針對這兩項活動的共識是,建議術後 4 週內避免長途開車(震動與久坐不利癒合),且禁止提重物。想回歸正常駕駛或輕度體力勞動,通常需在術後 6 週左右回診時,經醫師評估脊椎穩定度後決定。
Q:微創手術復原期需要多久?
張建鈞醫師回答:脊椎內視鏡微創手術的患者,通常術後當天或隔天即可下床,1-2 週內可恢復正常文書辦公。若從事勞力工作,則建議至少觀察 4-6 週,待軟組織初步癒合後再逐步回歸。針對返回工作時間的專門研究顯示,約70-80%的患者在術後1.5個月內即可返回工作崗位。
【核心證據】
根據2026年發表於《The Spine Journal》的大型統合分析,研究證實全內視鏡椎間盤切除術相較於顯微鏡手術,能顯著縮短住院天數(平均減少2.2天) 與返回工作時間(平均提前22.6天)。
另一項2025年發表於《Neurological Research》的統合分析也證實,經皮內視鏡椎間盤切除術在住院天數與返回工作時間上均優於傳統手術,返回工作時間平均縮短3.21週,且併發症風險更低。[1]
Q:微創手術後還需要做物理治療嗎?
張建鈞醫師回答:可以。不過由於微創手術因對肌肉與軟組織的破壞極小,多數患者在術後當天或隔天即可下床行走,出院前已能自主活動,不需要像傳統手術那樣接受長期的物理治療。
- 術後2週內,我們建議以「多躺多休息」為主,同時進行簡單的床邊運動(如足踝幫浦運動),以促進血液循環與預防血栓。
- 術後4至6週,待傷口與脊椎狀況穩定後,我們會指導患者逐步進行背部肌肉的強化運動(如北歐式健走、仰臥核心訓練),這些都是患者可以在家自行執行的簡易動作。
張建鈞醫師團隊更強調的是正確姿勢觀念的建立與背架/護腰的適當使用。文獻也指出,手術後積極的早期活動,確實是加速回歸正常生活的關鍵因素之一。
【核心證據】
2023年發表於《EFORT Open Reviews》的系統性回顧表示,術後早期的積極活動,對於緩解疼痛與加速功能恢復具有顯著效益。然而,對於微創手術患者而言,常規的物理治療並非必要,真正影響長期恢復的關鍵,在於術後的正確姿勢、適當的護具使用,以及循序漸進的居家活動與肌力訓練。[2] [3]
結語:精準醫療與醫病合作是成功關鍵
椎間盤突出的治療目標,不只是「移除病灶」,更要讓患者「回歸生活」。透過術後 24 小時的標準化流程管理,迅速回到正常生活,重拾生活品質。
本文僅供衛教參考,具體醫療建議請務必諮詢專業醫師。
【文獻探討】
1. Yong JH, Wang E, Chin BZ, et al. Full-endoscopic versus microscopic lumbar discectomy for lumbar disc herniation: a systematic review and meta-analysis of 4,186 cases. Spine J. 2026 Jan 7. doi: 10.1016/j.spinee.2025.12.007.
Taha AM, et al. A meta-analysis of percutaneous endoscopic discectomy and microdiscectomy for lumbar disc herniation: assessing surgical efficacy and clinical outcomes. Neurol Res. 2025 Oct;47(10):997-1012. doi: 10.1080/01616412.2025.2511086.
Saltychev M, Villikka E, Madekivi V, et al. Return to Work After Lumbar Microdiskectomy: A Systematic Review and Meta-analysis. Spine (Phila Pa 1976). 2025 May 1;50(9):E167-E177. doi: 10.1097/BRS.0000000000005258.
【核心證據】
根據2026年發表於《The Spine Journal》的大型統合分析(涵蓋28項研究、4,186名患者),研究證實全內視鏡椎間盤切除術相較於顯微鏡手術,能顯著縮短住院天數(平均減少2.2天) 與返回工作時間(平均提前22.6天)。
另一項2025年發表於《Neurological Research》的統合分析(26項研究、1,490名患者)也證實,經皮內視鏡椎間盤切除術在住院天數與返回工作時間上均優於傳統手術,返回工作時間平均縮短3.21週。
此外,針對返回工作時間的專門研究顯示,約70-80%的患者在術後1.5個月內即可返回工作崗位,這與張建鈞醫師臨床觀察的「文書工作1-2週、勞力工作4-6週」原則一致。
2. Manni T, Ferri N, Vanti C, Ferrari S, Cuoghi I, Gaeta C, Sgaravatti I, Pillastrini P. Rehabilitation after lumbar spine surgery in adults: a systematic review with meta-analysis. Arch Physiother. 2023 Oct 20;13(1):21. doi: 10.1186/s40945-023-00175-4. PMID: 37845718; PMCID: PMC10578022.
【核心證據】
根據2023年發表於《EFORT Open Reviews》的系統性回顧,術後早期的積極活動介入,對於緩解疼痛與加速功能恢復具有顯著效益。然而,對於微創手術患者而言,由於肌肉與軟組織破壞極小,常規的物理治療並非必要;真正影響長期恢復的關鍵,在於術後的正確姿勢、適當的護具使用,以及循序漸進的居家活動與肌力訓練——這也正是張建鈞醫師團隊術後衛教的核心重點。
3. Tang Y, Zhang Z, Wu Z, Jin Z, Gong Y, Zhang W, Cheng K, Zhou J, Tong P, Xu T, Lv S. Impact of first ambulation time on unilateral biportal endoscopy in lumbar disc herniation: a systematic review and meta-analysis. Int J Surg. 2025 Sep;111(9):6362-6373. doi: 10.1097/JS9.0000000000002686. PMID: 40540256.
【核心證據】
根據2025年發表於《International Journal of Surgery》的統合分析(14篇研究、715名患者),研究比較脊椎內視鏡術後「24小時內下床」與「24小時後下床」的恢復差異。結果顯示:24小時內下床的患者,術後3天內腿痛改善顯著優於較晚下床者(WMD = -6.87,P < 0.001),且此改善持續至術後6個月,兩者均超過臨床最小重要差異。早期下床不會增加術後併發症風險,證實其安全性。
